Asfaltové Pásy pre Spodnú Stavbu: Detaily a Postupy

Pri realizácii spodnej stavby je kvalitná hydroizolácia kľúčová pre dlhodobú ochranu budovy pred vlhkosťou a vodou. Asfaltové pásy predstavujú spoľahlivé riešenie pre hydroizoláciu základov a iných konštrukčných častí. Tento článok sa zameriava na dôležité aspekty aplikácie asfaltových pásov, vrátane prípravy podkladu, založenia systému, lepenia izolácie, kotvenia a finálnej úpravy.

1. Príprava Podkladu

Správna príprava podkladu je základom pre úspešnú aplikáciu asfaltových pásov. Podklad musí byť:

  • Čistý: Bez mastnôt, nečistôt a prachu.
  • Suchý: Vlhkosť musí byť odstránená, zatepľuje sa až murivo vyschne.
  • Nosný: Schopný udržať nalepené fasádne dosky pred kotvením.
  • Súdržný: Odporúča sa priemerná súdržnosť podkladu najmenej 200 kPa, pričom najmenšia jednotlivá prípustná hodnota musí byť aspoň 80 kPa.

Vhodnými podkladmi sú murované steny, betónové povrchy panelov, pevné a súdržné cementové, vápeno-cementové a polymércementové omietky, pórobetón a pod.

Zásady pre Vhodný Podklad

  • Zaprášený, špinavý podklad: Je nutné mechanicky očistiť, omiesť, prípadne umyť tlakovanou vodou.
  • Zvetraný povrch: Je nutné mechanicky očistiť, odsekať, prípadne umyť s použitím vhodnej technológie a následne vyrovnať vhodnou hmotou preukázateľne zabezpečujúcou súdržnosť podkladu.
  • Mach, plesne, huby: Je nutné mechanicky očistiť - stenu je následne vhodné ošetriť dezinfekčným prípravkom.
  • Nutné odstrániť: Ostré, vystupujúce časti malty, nesúdržné a odlupujúce sa vrstvy náteru a omietky, zvyšky oddebňovacích prípravkov - otryskovať vodou s pridaním detergentu.
  • Savý podklad: Sa očistí a napenetruje vhodnou penetráciou, priedušné neaktívne spóry a trhliny sa utesnia pružným tmelom, hladký podklad sa zdrsní pomocou brúsneho papieru, ozubených hrablí a pod.

Opravy nesúdržných podkladov sa realizujú s predstihom, aby mohlo dôjsť k dostatočnému vyschnutiu opravovaných plôch (min.14 dní). Opravený podklad sa vždy ošetrí príslušným penetračným náterom.

2. Založenie Systému

Zatepľovací systém s použitím kamennej minerálnej vlny sa zakladá minimálne 30 cm nad terénom na tzv. zakladaciu lištu, ktorej šírka a pevnosť musia zodpovedať hrúbke použitého izolačného materiálu. Na izolovanie soklovej časti sa používajú dosky na báze extrudovaného polystyrénu (XPS) pod názvom Plyfoam C-UltraGrip SE alebo LJ.

Osadí sa zakladacia lišta príslušnej šírky (podľa hrúbky izolácie) z ľahkých, alkalicky stálych kovov. Tieto sa kotvia rozpernými kotvami v min. počte 3 ks na 1 bm.

Eventuálne ukončovacie lišty sa osadia pred začiatkom lepenia izolácie. Aplikujú sa tesniace a dilatačné pásky a profily na nadväzujúce časti konštrukcie, pokiaľ sú naprojektované.

Potrebné zaistenie rovnosti čela zakladajúcich líšt sa u nerovných podkladov dosiahne pomocou distančných umelohmotných podložiek. Vzniknutý priestor medzi zakladajúcou lištou a stenou objektu sa vyplní nízko-rozťažnou PU penou tak, aby po montáži izolácie nevznikli dutiny a zabránilo sa eventuálnemu vzniku „komínového efektu“.

Pri vytváraní vnútorných a vonkajších rohov sa vykoná zastrihnutie lišty tak, aby zvierala potrebný uhol. Tzv. nos na čelnej strane profilu musí prebiehať bez prerušenia po celom vonkajšom obvode zateplenia. Vzájomné napojenie zakladacej lišty sa vykoná s medzerou 2 mm s použitím plastových spojiviek.

3. Lepenie Izolácie

Izolačné dosky sa lepia zásadne na väzbu, stenu, s minimálnym presahom 20 cm a vždy smerom od zakladacej lišty hore.

Minerálnovláknité materiály sa musia pred aplikáciou lepiaceho materiálu skontrolovať, či je ich povrch dostatočne suchý a bez mechanického poškodenia.

Pred nanášaním lepidla sa musí povrch izolantu penetrovať tenkou vrstvou lepiacej hmoty (nie je potrebné pre SMARTwall produkty). Lepidlo sa pri doskách FKD a FKD S nanáša po celom okraji dosky (v tzv. okrajovej húsenici) a v strednej časti dosky na terčíky (tzv. bodovo), pričom musí pokrývať plochu minimálne 40 %. Lepidlo musí byť vždy v mieste fixácie dosky pomocou príchytky do nosnej obvodovej steny.

Pri izolantoch FKL s kolmou orientáciou vlákien sa lepidlo nanáša celoplošne, hrebeňovým hladidlom. Výška hrebeňa, čiže nános lepidla, sa určí podľa nerovnosti podkladu.

Dosky aj lamely FKD, FKD S a FKL sa ukladajú k sebe natesno, aby nevznikala priebežná zvislá škára, ale tak, aby sa zvislé škáry striedali. Na izoláciu okenných ostení treba použiť na to určené dosky FKD RS, ktoré spĺňajú všetky tepelnoizolačné aj mechanické parametre na dané použitie.

Použitie odrezkov izolačných dosiek je možné len v prípade, že ich šírka je väčšia ako 15 cm. Takéto odrezky je možné použiť len v ploche steny.

Odrezky dosiek menšie ako polovica izolačnej dosky sa nesmú osádzať v rohoch, v kútoch, v podhľadoch, v miestach nadväzujúcich na ostenie, nadpražie a parapety otvorov. K tomu sa používajú tesniace pásky, dilatačné alebo ukončovacie lišty a tesniace tmely.

4. Kotvenie Hmoždiacich Skrutiek

Kotvenie sa vykonáva po kontrole rovnosti ETICS. Kotvenie systému sa vykonáva 1 -3 dni po osadení izolácie a pred prevedením stužiacej (armovacej) vrstvy.

Kotvenie systému sa vykonáva pomocou rozperných kotiev s kovovým tŕňom. Kotvenie, druh rozperných kotiev, ich počet, poloha voči výstuži a rozmiestnenie v ploche ETICS, určuje projektová dokumentácia.

Nesmie sa prekročiť maximálna doba vystavenia UV žiareniu rozperných kotiev, t.j. doba, počas ktorej nebudú kotvy kryté ďalšími vrstvami systému. Možnú dobu vystavenia rozperných kotiev UV žiareniu stanovuje ich výrobca.

Zásady Kotvenia Rozperných Kotiev

  • Dĺžka rozpernej kotvy sa všeobecne stanovuje jednoduchým výpočtom - hĺbka kotvenia v nosnej konštrukcii + zostávajúca omietka + lepiaci tmel s izoláciou = dĺžka rozpernej kotvy.
  • Vrt pre osadenie rozperných kotiev sa vykonáva kolmo na podklad. Pri ETICS s minerálnou izoláciou sa s vŕtaním začne až po prepichnutí dosky vrtákom.
  • Priemer vrtáku sa stanovuje podľa druhu použitej rozpernej kotvy definovanej v projektovej dokumentácii.
  • Do vysoko poréznych hmôt a hmôt s dutinami sa otvory vŕtajú bez príklepu. Hĺbka vrtu sa prevedie o 10 mm hlbšie ako je predpísaná kotviaca dĺžka rozpernej kotvy.
  • Najmenšia vzdialenosť osadenia rozpernej kotvy od rohu sa odporúča 10 cm.
  • Tanier osadenej rozpernej kotvy nesmie narúšať rovnosť základnej vrstvy.
  • Pri osádzaní rozperných kotiev sa odporúča použiť gumené kladivo - nesmie dôjsť k poškodeniu tŕňa.

Zle osadená, poškodená alebo zdeformovaná rozperná kotva sa odstráni a nahradí sa novou. V prípade, ak nie je možné poškodenú alebo zdeformovanú rozperná kotvu odstrániť, upraví sa tak, aby nenarúšala celistvosť a rovnosť povrchu ETICS.

Zostávajúci priestor po rozperných kotvách sa vyplní izolačným materiálom - je neprípustné tento otvor vypĺňať tmelom. Vložená zátka z minerálnej vlny eliminuje tepelné mosty od rozperných kotiev.

5. Základná Výstužná Vrstva

Pred začatím armovania sa osadia všetky ukončovacie, dilatačné a tesniace lišty a výstužné prvky. Najskôr sa armujú nárožia, hrany, ostenia a nadpražia objektu a určené plochy v projektovej dokumentácií. K tomu sa používajú plastové alebo nekorodujúce rohy s už zabudovanou sklovláknitou sieťkou.

V miestach dilatácie sa používajú špeciálne dilatačné profily s nanesenou sklovláknitou sieťkou. Pri ich napájaní sa musia dodržiavať zásady prekrývania zdola hore v min. dĺžke 20 mm. V miestach spojov rohových profilov musí byť tkanina riadne preložená min. 10 cm. V oblasti rohov okien a dverí sa vykonajú diagonálne výstuhy s plochou min. 20×30 cm, odporúča sa rozmer 25×50 cm.

V styku okenného ostenia a nadpražia sa vykoná vystuženie pásmom armovacej sieťky v ostení (nadpraží) min. 15 cm od rohu na každú stranu.

V tomto pracovnom kroku sa odporúča osadiť všetky dostupné kotviace prvky, napr. pre hromozvody, odkvapové rúry, osvetlenie, atď.

Zásady Armovania Otvorov

Pred aplikáciou hlavnej armovacej vrstvy treba povrch izolačnej dosky penetrovať tenkou vrstvou lepidla (nie je potrebné pre SMARTwall produkty). Na izolačné dosky sa ručne nanesie armovacie lepidlo ozubeným hladítkom 10×10 mm.

Do pripraveného lôžka z lepidla sa vtlačí sieťka. Tmel, ktorý vystúpi skrz sieťku sa následne po prípadnom doplnení vyrovná a uhladí.

Armovacia sieťka sa odporúča ukladať smerom od hora dole s min. presahom v spojoch 10 cm. Presah 10 cm sa odporúča vykonať aj v miestach vystuženia a na rohoch objektu. Základná vrstva sa vykonáva v hrúbke 3-6 mm.

Pokiaľ sa nedosiahne hrúbka 3 mm v jednom pracovnom kroku, odporúča sa vykonať ďalšiu vrstvu v priebehu 12-24 hodín už bez ďalšej výstuhy.

Armovacia sieťka nesmie ležať na izolácii bez lepidla. Armovacia sieťka musí byť uložená bez záhybov a z oboch strán musí byť krytá lepidlom. Štruktúra armovacej sieťky nesmie byť prekreslená do povrchu armovacieho lepidla. Sieťka sa ukladá do vonkajšej tretiny stužiacej vrstvy, pokiaľ to celková hrúbka vrstvy dovoľuje. Minimálne krytie sieťky sa odporúča 1mm, v miestach presahu 0,5 mm.

Pokiaľ sa vykonáva tesnenie lepidlom v úrovni základnej vrstvy, musí sa pre jeho nanášanie vytvoriť špára s hrúbkou potrebnou pre dané lepidlo podľa predpisu výrobcu.

Dekoratívne prvky sa lepia na dokončenú základnú vrstvu a po jej obvode sa utesnia trvalo pružným tmelom podľa PD. Zvýšenie odolnosti ETICS proti mechanickému poškodeniu možno zabezpečiť dvojitým vystužením v základnej vrstve. Časový rozdiel medzi dvojitým armovaním nesmie presiahnuť 24 hodín.

6. Prevedenie Finálnej Povrchovej Úpravy

Skladba, druh, štruktúra a farebný odtieň finálnej povrchovej úpravy stanoví projektová dokumentácia. Najnižšia požadovaná hranica schopnosti odrážať svetlo ETICS sa stanoví indexom HBW. Nesmú sa používať odtiene, ktorých index je nižší ako 30.

Podklad pod omietkou sa nechá riadne vyschnúť.

Zásady Prevedenia Finálnej Povrchovej Úpravy

  • Pred nanesením omietky a náteru sa zaistí ochrana pred znečistením všetkých priľahlých konštrukcií, osadených prvkov a presahujúcich konštrukcií.
  • Pred aplikáciou omietky sa vykoná penetrácia podkladu príslušným penetračným prostriedkom určeným v projektovej dokumentácii.

Kvalitná izolácia strechy si vyžaduje správny izolačný materiál a dostatočnú vrstvu tepelnej izolácie, samotná izolačná vrstva však musí byť doplnená ďalšími komponentmi, ktoré sú tiež veľmi dôležité. Každý má pri tepelnej ochrane strechy svoju úlohu a len spolu vytvárajú dokonalý celok - zatepľovací systém.

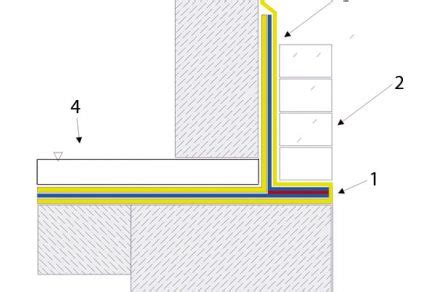

Konštrukčné detaily patria medzi najdôležitejšie miesta v systéme hydroizolácie. Možno povedať, že sú zložitejšie ako vlastná plocha hydroizolácie, preto im treba venovať zvýšenú pozornosť a snažiť sa, aby boli navrhnuté čo najlepšie a najspoľahlivejšie. Konštrukčný detail musí byť vždy robustnejší ako vlastná hydroizolácia v ploche.

Jedným zo základných princípov riešenia detailov vodotesných izolácií spodnej stavby je určenie, či detaily plnia funkciu vodotesnej izolácie, alebo súčasne riešia aj ďalšie konštrukčné potreby spodných stavieb, napr. riešenie vodotesných izolácií v kombinácii s drenážnym systémom.

Každý objekt je individuálny a vždy treba počítať s modifikáciou, úpravami konštrukčných detailov, ktoré treba spracovávať do projektovej dokumentácie podľa aktuálnej situácie riešeného objektu. ukončenie nad U. T. Všetky konštrukčné detaily musia byť zosilňované. V prípade jednovrstvových povlakov sa pridáva zosilňujúci pás zhora a pri dvojvrstvových sa pridáva medzi jednotlivé vrstvy hydroizolačného povlaku.

Základným princípom riešenia konštrukčných detailov - prestupov je zovretie izolačného povlaku medzi pevnú a voľnú prírubu. V prípade použitia plášťových prírub je nevyhnutné aj tesnenie priestoru medzi prestupujúcim telesom a vlastnou plášťovou prírubou. Každý hydroizolačný povlak treba kotviť na podklad.

Dilatačné uzávery systémov vodotesných izolácií spodných stavieb s povlakovými izoláciami sú limitujúcim konštrukčným detailom systémov vodotesných izolácií spodných stavieb. dilatačné uzávery musia rešpektovať možné pohyby, t. j. na bežnej ploche by mali byť zosilnené.

Ukončenie hydroizolačného povlaku nad U. T. je veľmi dôležité, pretože zabraňuje prenikaniu vody za hydroizolačný povlak. hydroizolácia musí byť vytiahnutá min. 150 mm nad U. T. Samozrejme, platí - čím viac, tým lepšie. V mnohých prípadoch je nevyhnutné spájať staré a nové hydroizolačné systémy spodnej stavby.

Krok Popis
1. Príprava podkladu Očistenie, vysušenie a penetrácia podkladu
2. Založenie systému Osadenie zakladacej lišty a tesniacich prvkov
3. Lepenie izolácie Nanesenie lepidla a ukladanie izolačných dosiek
4. Kotvenie Upevnenie pomocou rozperných kotiev
5. Armovanie Vytvorenie základnej výstužnej vrstvy so sieťkou
6. Finálna úprava Nanesenie omietky a náteru

Dôsledky použitia nesprávnej hydroizolácie spodnej stavby

tags: #asfaltove #pasy #spodna #stavba #dwg #details
